    工艺流程

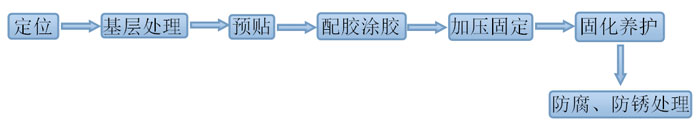

    工艺流程

    1 定位

    首先熟悉图纸,明确加固范围及部位,然后在构件标出粘贴位置。

    2 基层处理

    a、砼面基层处理:用毛刷及打磨机等对砼表面进行打磨处理,以便清除表面浮土,然后用吹风机等清理干净。

    b、钢件处理:钢材粘接面,需进行除锈和粗糙处理。用砂轮磨光机打磨出金属光泽。打磨粗糙度越大越好,打磨纹路应与钢材受力方向垂直,其后用棉丝沾丙酮擦拭干净。

    3 预贴

    钢件与砼面处理后预贴,以检验两者是否吻合,如出现偏差,应对砼面进行处理,直到两者基本吻合为止。

    4 配胶

    按一定比例将胶混合在一赶快搅拌,搅拌时应同一方向搅拌,防止气泡产生。一次配料不宜太多,以30分钟之内用完为宜。

    5 涂胶

    a、不带螺栓的粘钢加固:用小铲刀将配制好的结构胶均匀涂抹在钢材表面和混凝土表面上,抹胶厚度l~3mm,中间厚,边缘薄。将钢材粘贴到混凝土表面,粘贴到位后,立即用夹具或支撑固定,并逐步加压,使胶从钢材边缘挤出,同时要不断清理挤出的胶。

    b、带螺栓的粘钢加固:用小铲刀将配制好的结构胶均匀涂抹在钢材表面和混凝土表面上,抹胶厚度1~3㎜,中间厚,边缘薄。在钢材上按照胀栓的位置打孔,将钢材上的孔与胀栓对准粘贴到位后,立即上紧胀栓,紧固胀栓时要求顺着同一方向逐个拧紧,使胶从钢材边缘挤出,同时要不断清理挤出的胶。

    6 加压固定

    钢件粘贴好后立即顶撑加压,使胶液从钢件边缘挤出为止,然后用锚栓固定。

    7 固化养护

    钢件粘锚以后,上部不要加压,以免影响胶的固化效果,粘结剂在常温下固化24小时后受力使用。

    8 防腐、防火处理:

    a、清理钢板余胶至原钢材面。

    b、先刷一道防锈漆,待干后,再刷第二道防锈漆。

    c、如有防火要求规定涂刷防火涂料。

    9 注意事项

    适用范围以环境温度不超过60℃,相对湿度不大于70%,无化学腐蚀及构件混凝土强度等级不低于C15的使用条件为限。

    咨询电话:13311665671

  • 公司简介
  • 企业资质
  • 业务范围
  • 公司新闻
  • 行业新闻
  • 施工方案
  • 施工工艺
  • 施工图片
  • 联系我们
  • 经典案例
  • 工程业绩
  • 在线视频
上海加强建筑工程科技有限公司 联系人: 孙家强
地址: 上海市松江区九干路99弄2号602室
电话: 18621697598 021-60673851 传真: 021-60673852
邮箱: 2865160670@qq.com 邮编 : 201601
  • 电话
  • 邮件
  • 收藏
  • 地图
  • 分享
