-
植筋加固施工工艺
1)技术要点
植筋胶粘合剂应符合力学性能、耐久性、耐火性等质量要求,并出具产品质保书。
植筋用钢筋应使用不小于HRB335及以上的带肋钢筋(设计强度?y=300N/㎜2),应符合有关钢筋混凝土用钢筋标准的规定。不得使用锈蚀和弯曲的钢筋。
植筋基材混凝土的强度等级不低于C30。
植筋需采用专用设备,包括钻机、钻头、清孔刷、吹风机(或吹风筒)、注射器等,以保证质量。各种机具应根据钻孔直径选用。
2)施工工艺
植筋施工应准确标明植筋位置(包括允许误差范围)、钢筋直径、埋置深度和植筋用途说明。施工前应在现场将需植筋的实际位置明确标出。

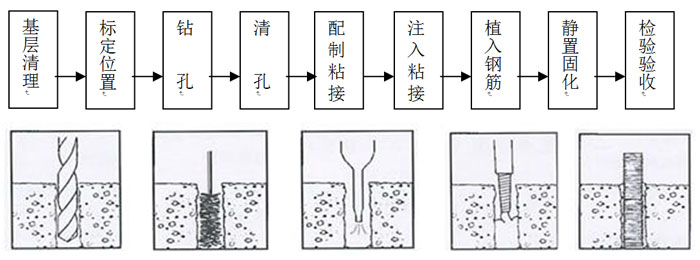

植筋的施工工序
植筋加固流程图● 钻孔时,在正确位置保持钻头垂直于工作面并标明设计埋深尺寸,钻入进度控制时不宜过于用力,不能使设备晃动过大乃至倾斜于工作面或偏离原定位置。
钻入过程中因遇钢筋无法进尺,应由设计确定处理方法。原则上应避让原有钢筋,以免破坏原有结构。在原位置旁重新钻孔时,新孔不得超出植筋区域,新孔与在孔之间的净距离应小于2倍Φ(Φ为植筋直径),与欲浇混凝土外边距离不得大于原保护层厚度。
废孔可用高于原有混凝土强度等级的细石混凝土或砂浆填补,渗入适量的微膨胀剂和缓凝剂。
● 清孔:先用吹风筒或高压空气从孔底吹出孔内粉尘,再用清孔刷清孔,然后再次用吹风筒吹出孔内粉尘,如此轮流,四吹三刷。
● 注入粘合剂前,应再次检查植筋位置、孔径、孔深和孔内清洁,经确认后,方可进行下道工序。
● 从孔底向外均匀地把胶液注入孔内,应充满孔深2/3以上。
● 注入粘合剂后,立即插入钢筋,按顺时针方向边转边植入孔中,直插入孔底,使粘合剂充满孔隙并有部分溢出孔外,刮去表面多余粘合剂,整个操作所耗时间应小于粘合剂初凝时间。
● 钢筋插入达到设计深度后,保持钢筋不受外力作用,直至凝结。待粘合剂完全硬化,方可对植筋进行检验和投入使用。
植筋施工要点
● 植筋加固的操作环境温度一般不大于40℃,不低于-5℃;
● 植筋孔的潮湿度以不积水为度,超过应采取除水干燥处理;
● 植筋锚固长度根据植筋胶生产公司的相关技术规定确定,一般不得小于15d(d为钢筋直径);
● 植筋钻孔部位不得有油污、酸碱物质污染,以免影响植筋的成功。
